Om Nya CSK

Arbetet med att bygga om Centralsjukhuset Karlstad (CSK) pågår för fullt. Nya CSK är namnet på projektet, som är mer än bara ett byggprojekt. Det handlar om att ta ett helhetsgrepp över sjukhuset och höja kvaliteten i vården för patienter från hela Värmland.

De senaste åren har utvecklingen på sjukhusområdet varit omfattande.

Vi har byggt Mottagningshuset – Sveriges första sjukhusbyggnad med trästomme - byggt ett nytt parkeringshus, rivit ett tiotal byggnader och genomfört omkring 15 större ombyggnader.

I början på 2027 är det byggstart för det nya akuthuset. Det kommer att vara hjärtat i Nya CSK och är det absolut största av de nya husen, med en totalyta på 90 000 kvadratmeter. Här samlar vi den akuta vården i ett och samma hus - från ambulansintaget på markplanet till helikopterplattan på taket. Akuthuset planeras vara inflyttningsklart våren 2033.

Varför bygger vi ett nytt sjukhus?

Centralsjukhuset består av byggnader som i flera fall är mer än hundra år gamla, som inte är anpassade för ny teknik, moderna arbetssätt eller behandlingsformer. Ett nytt sjukhus är helt enkelt en förutsättning för en modern vård.

Under vilken period pågår projektet Nya CSK?

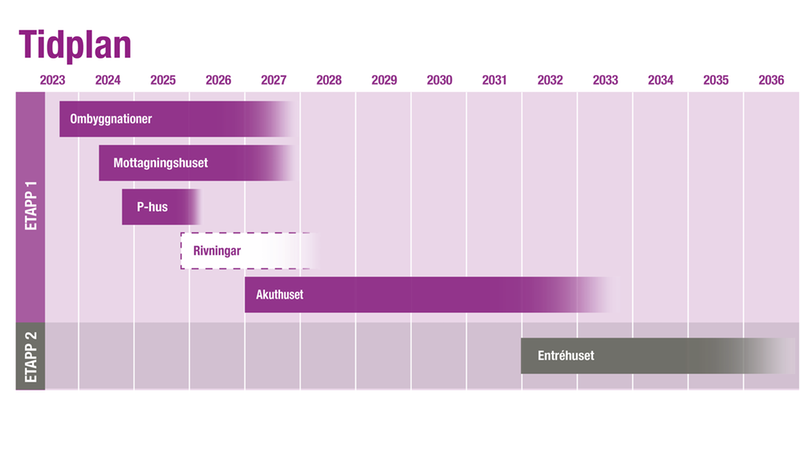

Projektet Nya CSK byggs i två etapper. Den första etappen planeras vara klar 2033.

Den andra etappen består av en ny entrébyggnad som ska vara färdig 2036 (den är planerad men inte beslutad).

Hur blir det med vården på CSK under byggperioden?

Alla vårdverksamheter ska vara igång under hela byggtiden. Det innebär att verksamheter som finns i byggnader som ska rivas behöver flytta i väntan på att deras nya lokaler är byggda. Antingen till nya lokaler eller till lokaler som byggts om.

Delprojekt

Vårdenheter med beröringspunkter

Nybyggnationen består av tre olika hus med vårdenheter som har gemensamma beröringspunkter.

1. Entréhuset

I entréhuset ligger vårdenheter som dagligen har högt flöde av patienter med många och korta mottagningsbesök. Aktiviteten kring dessa enheter är hög, med många patienter i rörelse, och syftet med att samla dessa enheter i anslutning till entrén är att skapa korta avstånd och reducera utspridd gångtrafik på övriga sjukhuset.

2. Mottagningshuset

Här finns vårdverksamheter som enbart har dagvård och mottagningsverksamhet, men inga vårdavdelningar. Mottagningshuset har en central lokalisering på sjukhuset för att underlätta avstånd för patienter som rör sig mellan olika enheter, som till exempel kombinerar ett mottagningsbesök med provtagning.

3. Akuthuset

Förlossning, intensivvård och operation, liksom andra vårdverksamheter som i högre utsträckning än andra kräver omedelbar tillgång till akutsjukvård, samlas i det nya akuthuset. Här finns tillgång till specialiserad personal och högteknologisk akututrustning.

Rivningar
RivningarEtt tiotal hus behöver rivas för att göra plats för de nya byggnaderna.
Mottagningshuset
MottagningshusetHär samlas verksamheter för dagvård och öppenvård som har många patientbesök.
Ombyggnationer
OmbyggnationerVi bygger inte bara nytt inom projektet – stora delar av det befintliga sjukhuset renoveras också.
Akuthuset
AkuthusetHär samlas vård av akut karaktär, exempelvis akutmottagning, förlossning och intensivvård.
P-hus
P-husEtt nytt parkeringshus står nu klart med sex våningsplan och 290 parkeringsplatser.
Entréhuset
EntréhusetNära entrén samlas verksamheter som tar emot patienter för kortare besök.

Sidan uppdaterad
