Ombyggnationer
Vi bygger inte bara nya hus inom projektet, vi renoverar också stora delar av det befintliga beståndet. För att få ihop en så bra helhet som möjlig så kommer vi utföra 17 ombyggnationer i varierande omfattning under projektet.
Två grundförutsättningar för Nya CSK:
- Sjukhustomten är begränsad. För att kunna bygga nytt måste vissa befintliga byggnader rivas för att ge plats åt nya.
- Vård ska bedrivas under hela byggtiden. Alla verksamheter ska vara igång samtidigt som man bygger nytt, river befintligt samt bygger om vissa lokaler.
Detta innebär att verksamheter som finns i byggnader som ska rivas behöver flytta i väntan på att deras nya lokaler är byggda. Därför behöver vi anpassa befintligt bestånd och flytta verksamheter tillfälligt för att helheten ska gå ihop.

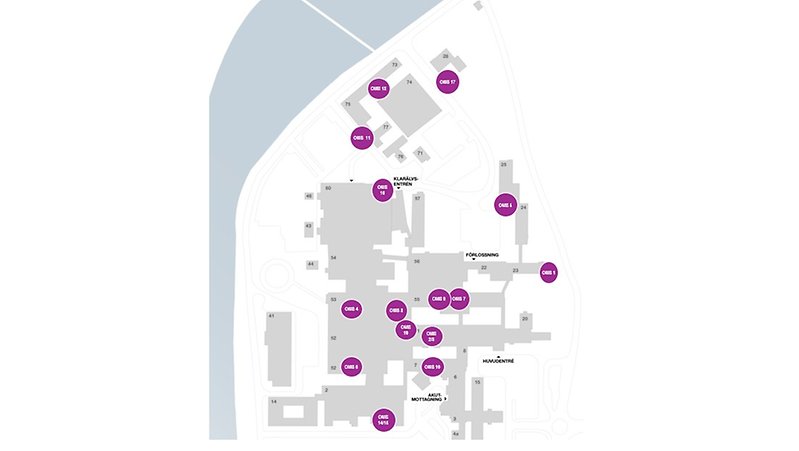

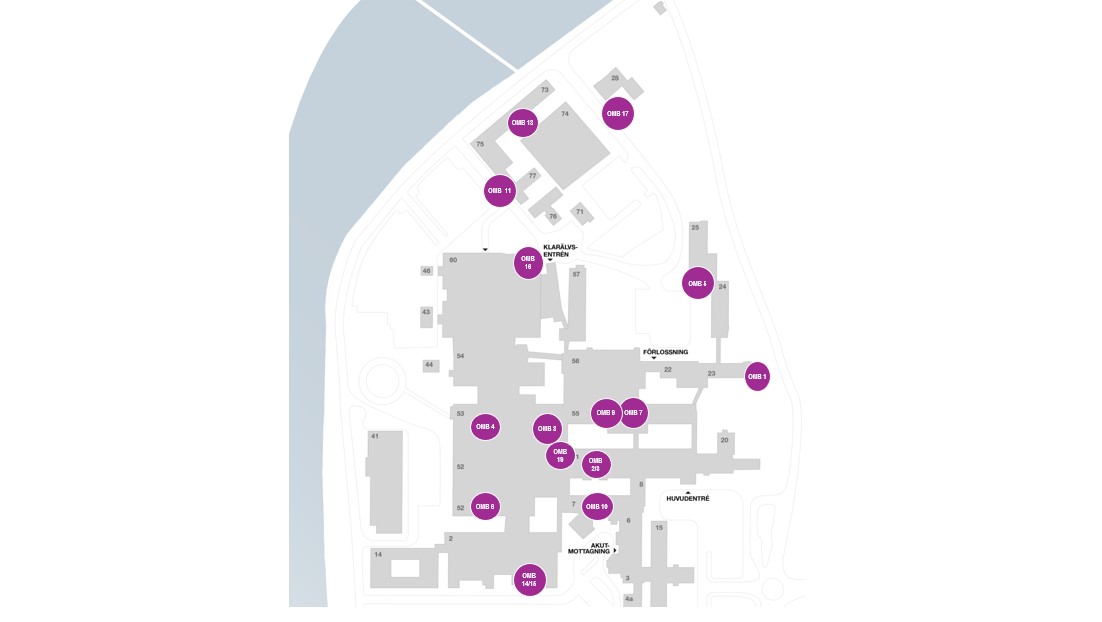

Här kan du läsa om pågående ombyggnationer (OMB)
OMB 1 – Hus 23
Ombyggnad 1 är en tillfällig placering av sjukhusbiblioteket till dess att dom ska få flytta in i Mottagningshuset. Biblioteket flyttar till hus 23 plan 6 för att frigöra en evakueringslokal för förlossningen, specialistmödravården och ultraljudsmottagningen.
Tidplan: 2024-10-01 till 2024-11-28
Status: Ej påbörjad
OMB 2 – Hus 51
Ortopedakuten kommer också få lokaler i hus 51, bredvid ortopedmottagningen, då deras befintliga lokaler kommer rivas. Framöver kommer ortopedakuten flytta till Akuthuset tillsammans med övriga verksamheter av akut karaktär.
Ortopedakuten stänger sina befintliga lokaler 18 december och öppnar upp i sina nya lokaler torsdag 19 december.
Hitta till de nya lokalerna
Blå gata, hiss C, plan 3 från och med 19 december 2024.
Tidplan: 2024-03-01 till årsskiftet 2024/2025
Status: Pågående produktion
OMB 3 – Hus 51
Ögonavdelningen har länge haft ont om plats i sina nuvarande lokaler och kommer därför utöka sina ytor i och med ombyggnationen i hus 51.
Tidplan: 2024-03-01 till årsskiftet 2024/2025
Status: Pågående produktion
OMB 4 – Hus 53, plan 4
I början av december 2023 startade ombyggnationen av plan 4 i hus 53. Här skapas lokaler anpassade för en medicinsk vårdavdelning. Medicinavdelning 9 flyttar till sina nya lokaler 19 februari 2025. Patienter kommer att flyttas över successivt under dagen.
Hitta till de nya lokalerna
Gul gata, hiss A, plan 4 från och med 19 februari 2025.
Tidplan: 2023-12-01 till årsskiftet 2024/2025
Status: Pågående produktion
OMB 5 – Hus 25
Reumatologimottagningen kommer evakueras tillfälligt till hus 25 plan 4 innan de flyttar till Mottagningshuset. Reumatologimottagningens nuvarande lokaler blir förlossningen, specialistmödravården och ultraljudsmottagningens evakueringslokal.
Tidplan: 2025-01-31 till 2025-03-31
Status: Ej påbörjad
OMB 6 – Hus 52 plan 2
Denna ombyggnation avser att skapa temporära förlossningslokaler. Förlossningsvårdens nyvarande lokaler kommer rivas för att ge plats för Akuthuset.
Förlossningen, specialistmödravården och ultraljudsmottagningen kommer flytta till tillfälliga lokaler där det nuvarande sjukhusbiblioteket ligger. Detta innebär bland annat en ny förlossningsentré. De kommer vara placerade här tills Akuthuset är färdigbyggt och då flyttar de dit tillsammans med hela kvinnosjukvården.
Tidplan: 2024-11-04 till 2026-12-29
Status: Ej påbörjad
OMB 7 – Hus 55
Ombyggnation 7 avser att skapa 14 generella vårdplatser med byggstart vecka 34.
Tidplan: 2024-08-07 till 2025-06-18
Status: Ej påbörjad
OMB 8 – Hus 53, plan 4
I början av december 2023 startade ombyggnationen av plan 4 i hus 53 för gyn onkologi som får både mottagning och dagvård.
Gynekologiska onkologimottagning stänger sina nuvarande lokaler 17 januari och öppnar upp i sina nya lokaler måndag 20 januari 2025.
Hela kvinnosjukvården kommer samlokaliseras i Akuthuset. Men under byggtiden behöver kvinnosjukvårdens verksamheter evakueras tillfälligt då husen de idag befinner sig i ska rivas.
Hitta till de nya lokalerna
Gul gata, hiss B, plan 4, hus 55 från och med 20 januari 2025.
Tidplan: 2023-12-01 till årsskiftet 2024/2025
Status: Pågående produktion
OMB 11 – Hus 75 och 77
Ombyggnation 11 avser att skapa nya utbildningslokaler för CKU (Centrum för klinisk utbildning) i hus 75 och 77. Under vecka 10 är flytten preliminärt beräknad.
Tidplan: 2024-05-13 till 2024-12-06
Status: Pågående produktion
OMB 17 – Hus 28
Folktandvården lämnade lokalerna i hus 28 och huset har stått tomt sedan dess. Husets skick har inte uppfyllt standarden för att bedriva verksamhet i, men nu renoveras huset för att ta det i bruk igen. Det är Regionfastigheter som kommer att flytta hit i samband med att deras befintliga lokaler rivs för att göra plats för Akuthuset. Hus 28 beräknas vara färdigrenoverat och inflyttningsklart årsskiftet 2024/2025.
Utanför hus 28 har en moduletablering börjat byggas upp och kommer fortsätta byggas på framöver. Modulerna kommer vara kvar tills Akuthuset är färdigbyggt.
Tidplan: 2023-09-01 till årsskiftet 2024/2025.
Status: Pågående produktion
För dessa verksamheter planerar vi bygga om:
OMB 1: Sjukhusbiblioteket
OMB 2: Ortopedakuten
OMB 3: Ögonavdelningen
OMB 4: Vårdavdelning medicin
OMB 5: Reumatologimottagning
OMB 6: Förlossning/Spec.MVC/Ultraljud
OMB 7: Vårdavdelning
OMB 8: Gyn onkologi – mottagning och dagvård
OMB 9: Barn- och ungdomsmedicin
OMB 10: Kirurgmottagning
OMB 11: Centrum för klinisk utbildning
OMB 12: Rehab/specialistvård
OMB 13: Smittskydd
OMB 14: Region-IT
OMB 15: MT-verkstad
OMB 16: Akuthus/hus 60
OMB 17: Regionfastigheter
Obs! Detta är en preliminär plan där det kan bli ändringar.
Text
